Projektron BCS 7.4

Ein kurzer Blick in die automatisch aktualisierte Monatsplanung, noch schnell einen Meilenstein im interaktiven Gantt-Diagramm verschoben und die Geschäftskontakte – mit dem Smartphone synchronisiert. Projektron BCS 7.4 steht für zeitsparendes Projektmanagement und sorgt als zentraler Datenlieferant für systemübergreifende Synergieeffekte.


Zeitplan mit interaktivem Gantt-Diagramm

Einfach ergonomisch

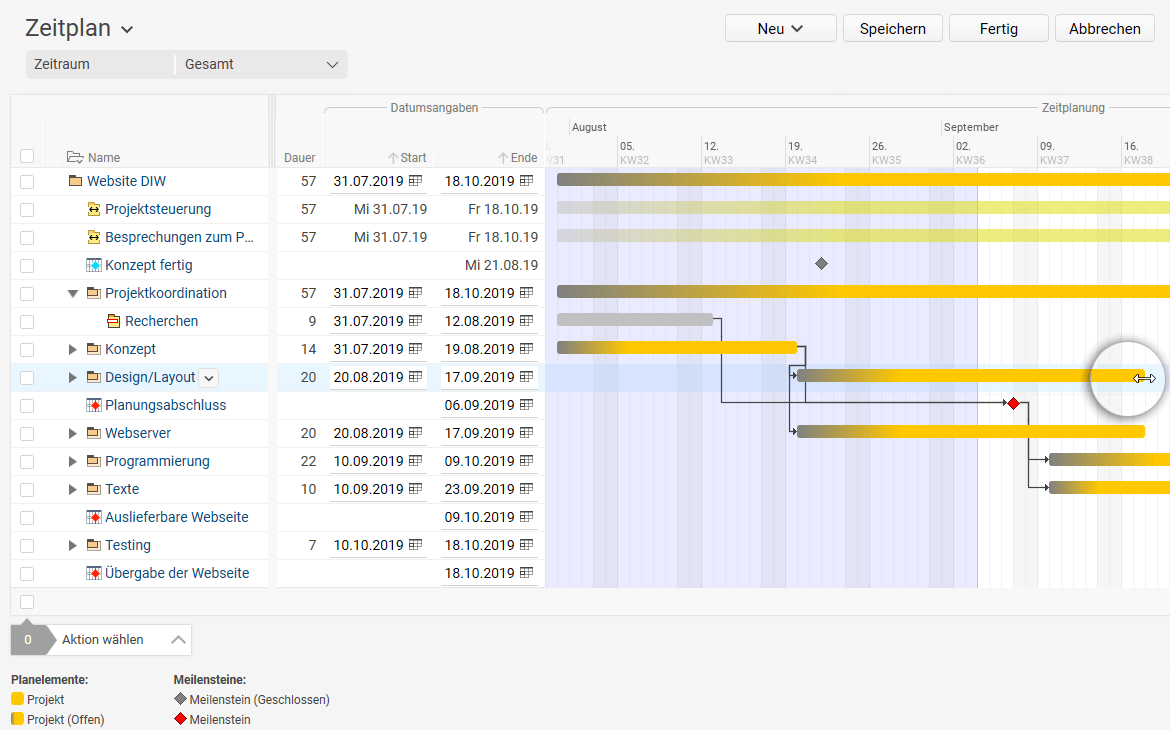

Den Zeitplan Ihres Projekts editieren Sie in Projektron BCS 7.4 direkt im Gantt-Diagramm: Ob Meilensteine, Aufgabenpaket oder Aufgaben – ob aufgeklappt oder zugeklappt: Per Mausklick lassen sich die Strukturelemente Ihres Projekts auf der Zeitachse verschieben. Durch einfaches Ziehen können Sie die Dauer – beispielsweise einer Projektaufgabe – komfortabel anpassen. Möchten Sie neue Vorgänger-/Nachfolgerbeziehungen einfügen oder bereits vorhandene bearbeiten, erledigen Sie das bequem mit Rechtsklick.

Dank fixierbarer Achse haben Sie im Gantt-Diagramm die Zeit stets im Blick – auch wenn Sie in großen Projekten ganz nach unten scrollen.

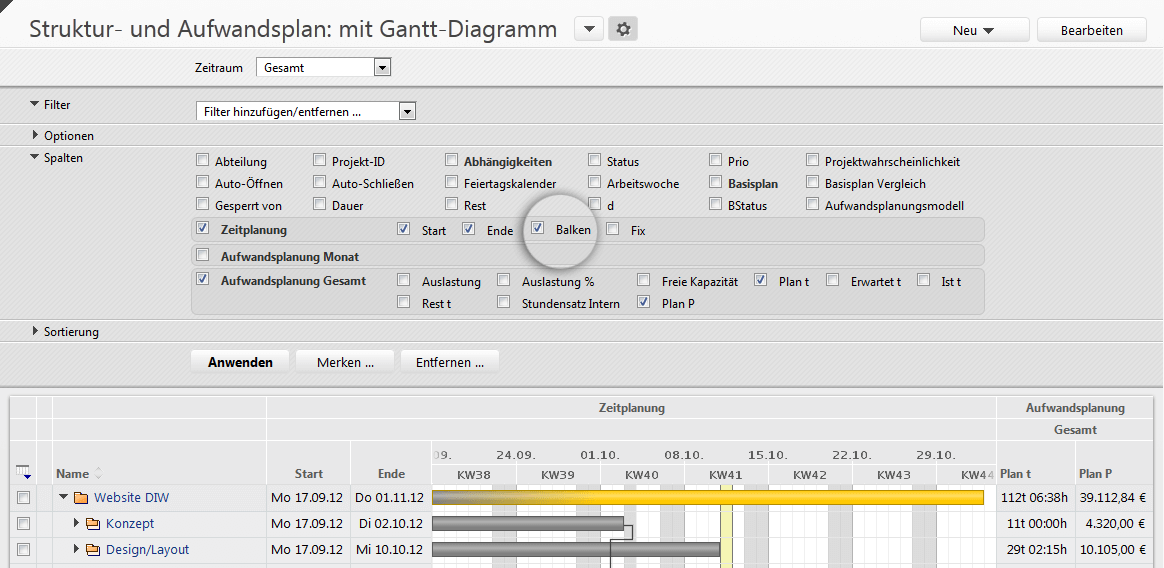

Als zusätzliche Planungskomponente lässt sich Ihr Zeitplan inklusive Gantt-Diagramm einfach im Aufwands- und Strukturplan einblenden und bearbeiten. Damit kürzen Sie Ihre Navigationswege ab und können Ihre Projektplanung noch bedarfsgerechter gestalten.

Verbesserte monatsweise Personalplanung

Präzise planen

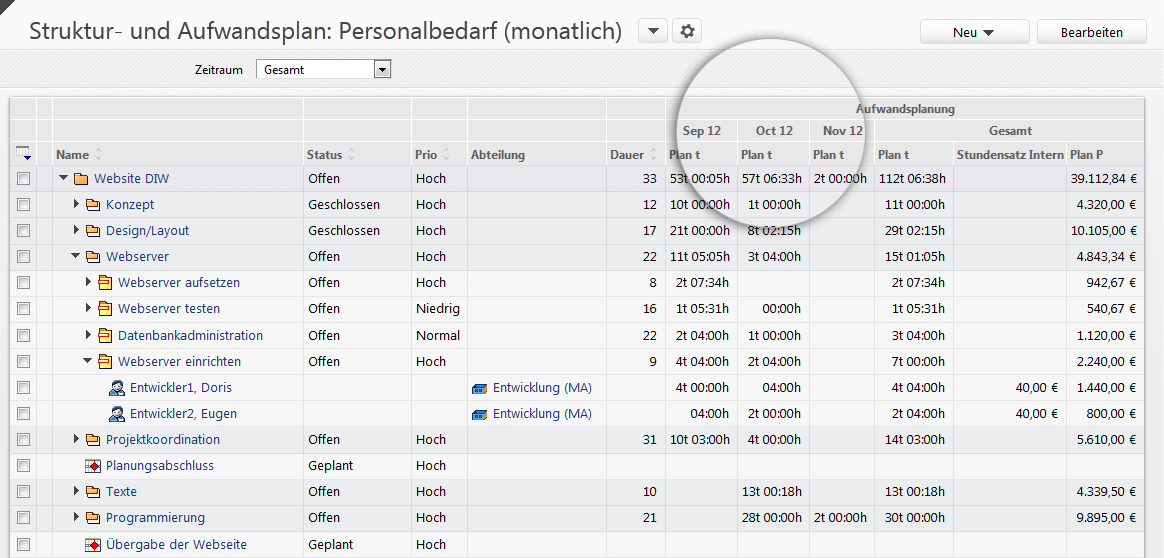

Den Personalbedarf für Projekte mit langen Laufzeiten planen Sie mit Projektron BCS 7.4 noch präziser: Monatsweise können Sie direkt im Aufwandsplan Ihres Projekts festlegen, wie zeitintensiv der Einsatz Ihrer Teammitglieder in den einzelnen Projektaufgaben und Arbeitspaketen sein soll.

Weichen im Laufe des Projekts die Restaufwandsschätzungen Ihres Teams von den Planwerten ab, übernimmt Projektron BCS wie gewohnt die aktuellen Werte in Ihr Projekt. Projektron BCS orientiert sich dabei an Ihren Vorgaben: Sind beispielsweise 50 Prozent der verfügbaren Zeit für den Monat Oktober eingeplant, rechnet Projektron BCS 50 Prozent des Restaufwands diesem Monat hinzu.

Verbesserte Ansicht Mitarbeiter/Zeitraum

Erfolgreich Einsetzen

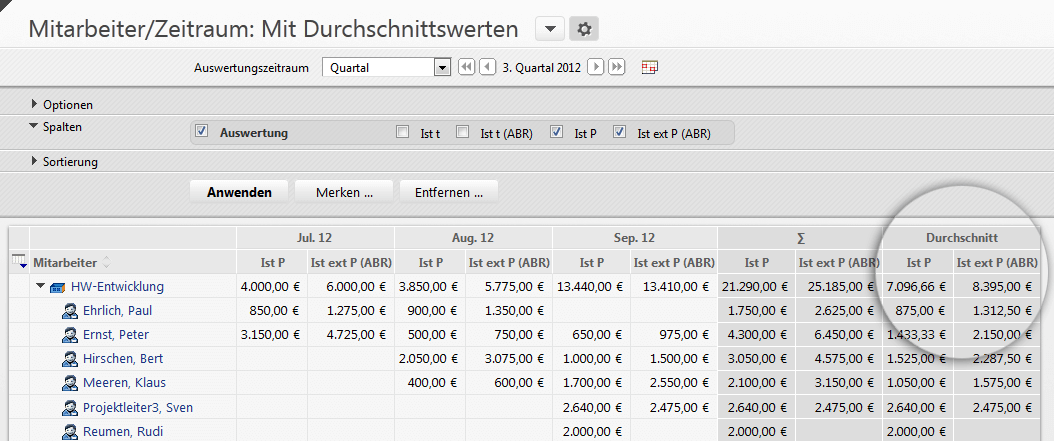

Wie viele Stunden arbeiten meine Mitarbeiter oder ganze Abteilungen auf extern abrechenbaren Aufgaben? In der verbesserten Ansicht Mitarbeiter/Zeitaufwand können Sie sich neben den aufsummierten Stunden nun auch Durchschnittswerte anzeigen lassen.

Ob monatsweise, wochenweise, für ein ganzes Quartal oder individuell festgelegt: Auf welchen Zeitraum sich der Durchschnitt beziehen soll, können Sie je nach Bedarf wählen.

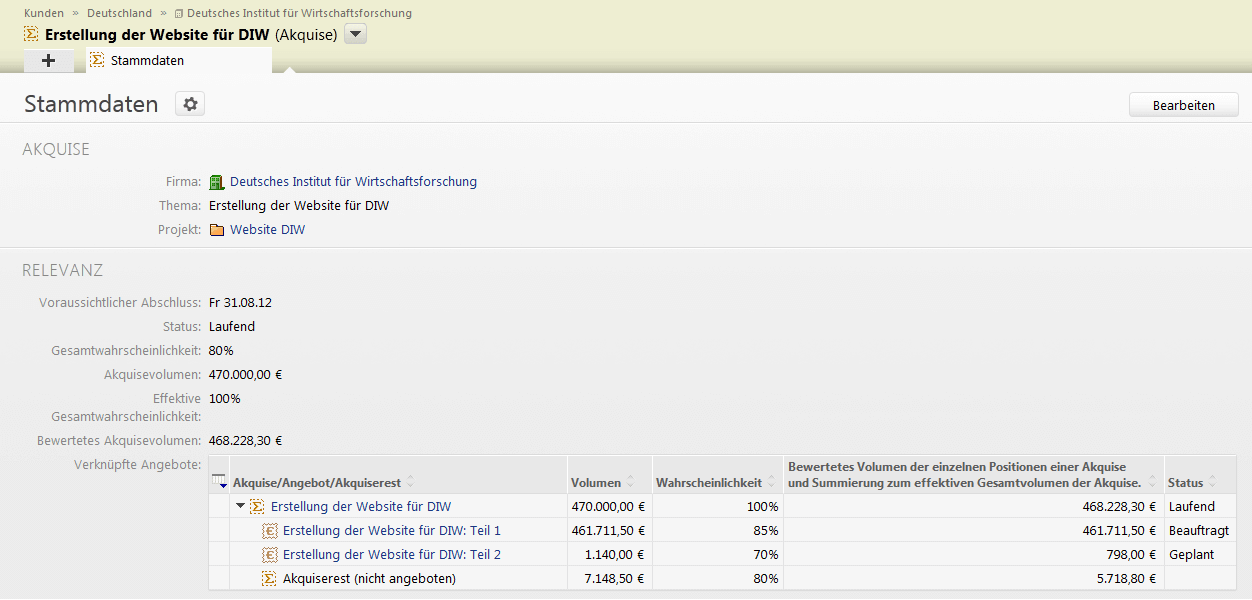

Verknüpfung von Angeboten mit Akquisen

Aktuelle Akquisen

Mit welchen Einnahmen Sie zukünftig rechnen können zeigen Ihnen in Projektron BCS Ihre Akquisen. Deren Pflege ist in der Version 7.4 noch komfortabler gelöst. Mit wenigen Klicks ordnen Sie Ihre Angebote der zugehörigen Akquise zu.

Wichtige Werte, beispielsweise Angebotswahrscheinlichkeit, Angebotswerte oder der voraussichtliche Abschluss, übernimmt die Projektmanagement-Software in Ihre Akquise. Ändern sich Werte oder Status Ihrer Angebote, passt Projektron BCS Ihre Akquisen entsprechend an. So hält Projektron BCS 7.4 Ihre Akquise auf dem neuesten Stand und erspart Ihnen manuelle Pflegearbeiten.

Projektron BCS als LDAP-Server

Programmübergreifend profitieren

Aktuelle, konsistente Daten, auf die Berechtigte schnell zugreifen können – dank zentraler Datenhaltung in Projektron BCS seit jeher Standard. Als Verzeichnisdienst (LDAP-Server) kann Projektron BCS 7.4 Datenabfragen beantworten, die andere Programme über das Standard-Anwendungsprotokoll LDAP stellen.

Ob Kontaktdaten von Geschäftspartnern für digitale Adressbücher und E-Mail-Programme, Anmeldedaten für das Single Sign-on oder Daten zu Personengruppen für die Rechtevergabe im Dateisystem – die 7.4 eröffnet Ihnen zahlreiche Möglichkeiten, von Ihren Projektron BCS-Daten programmübergreifend zu profitieren.

Alle Referenzen Seitenanfang
